施工技術方案
第一項:方案編制依據
GB50345—2004《屋面工程技術規范》
第二項:產品概述
防水油膏是一種彈塑性高分子防水材料, 它以煤焦油、 聚氯乙 稀、橡膠、增塑劑、 抗老化劑、填料為主要原料, 常溫狀態下無定型的彈性膠狀體防水材料, 本品加熱溶化后,涂刮在防水基面上,冷卻結膜后,形成富于彈性的整體膠狀防水層。本品 耐酸堿腐蝕、抗老化性能好,在復雜氣候下不流淌、不開裂。
第三項:適用范圍
該產品適用于各種新老坡度的工業廠房與民用建筑屋面工程, 并適用于硫酸、 鹽酸、 銷酸、氫氧化鈉氣體 腐蝕的屋面、倉庫防水工程。也可用于水渠、管道的接縫以及多層廠 房和地下油管的接縫。
第四項:施工方案

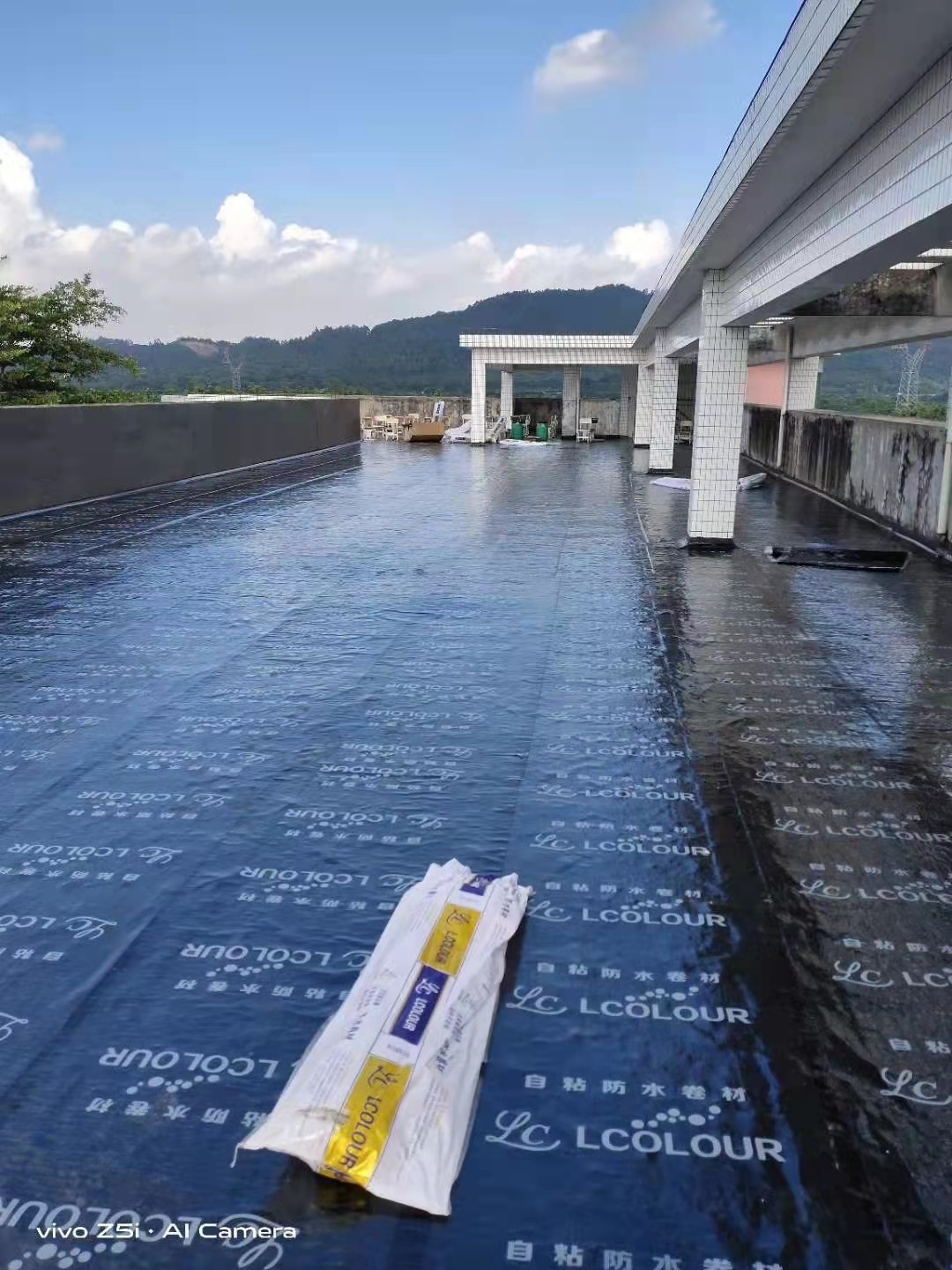

(1)基層處理:基層要求施工面必須干燥,要求基面含水率不大于 9%,并用鋼絲刷通刷,徹底清 除浮灰。新屋面做防水施工時,基層處 理應符合國家屋面工程技術規范要求, 采用水泥沙漿找平層時水泥沙漿抹平時收水后應二次 壓光,充分養護,不得有酥松、起沙、起皮現象.
(2)熬制油膏:防水油膏屬熱施工防水材料。將產品外包裝去除后放置于鐵鍋內,徐 徐升溫,邊加熱邊不斷攪拌、慎防燒焦結塊變成廢品,升溫至 100℃一 110℃,當產品表面 黑色明亮、充分溶化時,恒溫即可施工,材料在 80℃以下時將影響粘結強度。(熬制油膏時, 禁止鍋內冒黃煙。每次停工后,粘結在熬制鍋上的油膏殘料應刮除干凈,以免影響下次溶化 油膏時的質量)。
(3)填嵌板縫:在屋面板灌縫前,應把縫內清理干凈,先用麻筋嵌入縫內,然后用 少量油膏用刮刀、溜子在縫槽兩邊反復刮涂,再把油膏分兩次填嵌在縫內,使其與壁縫黏結 牢固,撳壓密實,防止油膏與縫壁留有空隙或裹入空氣。要使油膏略高于板面 3~5mm,呈 弧性并蓋過板縫。如用水泥沙漿作保護層時,嵌填油膏應低于縫口,使沙漿保持一定厚度。
(4)油膏施工:A 、防水油膏根據需要可單涂或與玻纖布、PVC 防水卷材混合施工;一般防水層可 單涂成功。單涂時將油膏倒于施工基層面上,用刮板涂刷,刮平其厚度,其厚度應符合設計 要求。女兒墻等垂直面上刮涂高度不小于 25 公分厚度不小于 2 毫米。 B、采用二膠一布(氈)或三膠兩布(氈)施工時,先涂刮一層油膏,再將玻纖布(防 水卷材)平整鋪至刮好的油面上,然后在鋪好的布面上刮一道油膏(多層做法可按上述方法 重返進行)。
第五項:施工要點
(1)、防水層施工應先做屋面特殊部,如下水口、天溝等處,并應由屋面最低處向上施工.。 (2)、過屋面防水層的管道,設備或預埋件應在油膏未施工前安裝好。屋面防水層施工驗 收后,嚴禁在防水層面鑿眼、打洞和尖物碰撞破壞防水結構層。(3)、如屋面防水層上面未設計保溫層保護防水層時,應在油膏刮涂最后一道工序時,趁 油熱進行撒鋪滑石粉或云母粉作為防水保護層(最好涂刷反隔熱涂料)。 (4)、防水施工完畢,應檢查施工缺陷,并及時處理。
第六項:成品保護
1在防水層的施工過程中,施工人員須穿軟底鞋,嚴禁穿帶釘子或尖銳突出的鞋進入現場,以免破壞防水層;
2施工過程中質檢員應隨時、有序的進行質量檢查,如發現有破損、扎壞的地方要及時組織人員進行正確、可靠的修補,避免隱患的產生;
3嚴禁在未進行保護的防水層上托運重型器物和運輸設備;
4不得在已驗收合格的防水層上打眼鑿洞,所有預埋件均不得后鑿、預埋件不得后做,如必須穿透防水層時,必須提前通知防水承包方,以便提供合理的建議,并進行及時的修補。
第七項:雨季施工
1大面防水層的鋪貼施工、細部處理、終止收口密封同步施工,每日終止施工時不得留有未收口、收邊的作業面;
2每日終止施工時,防水層在邊緣處必須與基層進行密封處理,以防降雨雨水滲入;
3如有確切的降雨預報或降雨跡象時,已進行了部分防水施工的基層在條件可能的話,應采取防水覆蓋的措施,盡可能防止基層浸水;
4對于已被雨淋的基層,必須經過足夠的晾曬干燥后,方可恢復防水工程施工;
5嚴禁在雨天、雪天施工;五級風及其以上時不得施工。
